如何用Google試算表(Google Sheets)製作甘特圖?|Google試算表密技#1
最近獲益良多ㄉ甘特圖教學影片/
東⚾🌰👽
@bdon
Thu, Mar 21, 2024 4:54 PM
之前有從窗口那邊收到用試算表做的甘特圖,結果因為人家是用企業版才有時間軸功能TvT
但還是在茫茫網路中找到這個外掛教學!
而且因為要沿用專案管理的結構分類,順便也把要做的事情切成細項去安排
雖然相對一些專用工具來說陽春很多,不過目前算是堪用
東⚾🌰👽
@bdon
Thu, Mar 21, 2024 4:58 PM
Thu, Mar 21, 2024 5:04 PM
這邊就記錄一些操作中教學影片裡沒提到的眉角

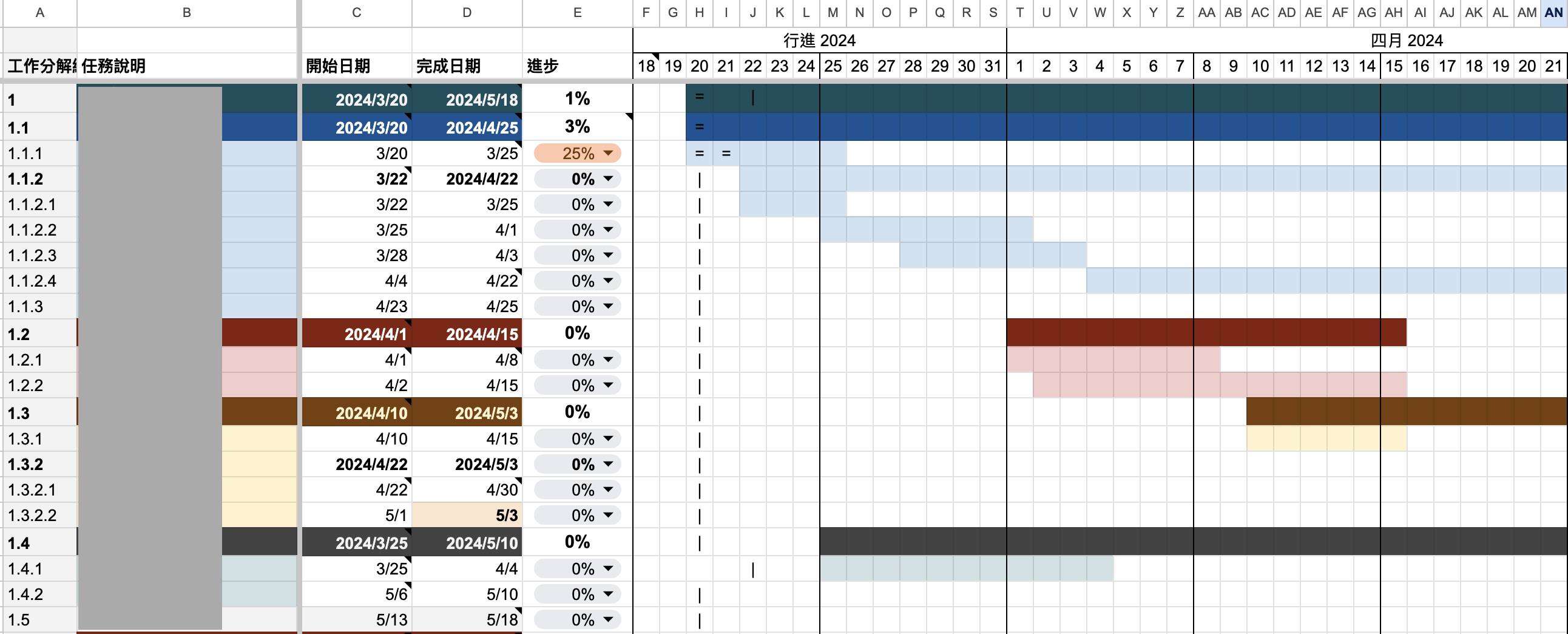

按自己想要的樣式把任務描述欄改了顏色,後面的圖表就會自動生成一樣的👀
至於教學影片裡在進度(task description)欄位設定的下拉式選單,實際操作後是覺得可做可不做(但因為我很喜歡做選單所以還是做了<)
不過因為主任務的進度會隨著下面子項目的增加自動計算,如果算出選單裡沒有的數字就會error。我選擇的解法是…主項目就不要有選單(
東⚾🌰👽
@bdon
Thu, Mar 21, 2024 5:01 PM
附帶一提因為他預設週休二日,所以如果有開始或結束的時間設在週末會自動跳成週一
要在設定欄位裡面把工作天數(working week)改掉^q^ 就沒問題了…
割不0
@lilith1412
Fri, Mar 22, 2024 1:08 AM
Excel語法天才ㄟ
載入新的回覆
但還是在茫茫網路中找到這個外掛教學!
而且因為要沿用專案管理的結構分類,順便也把要做的事情切成細項去安排
雖然相對一些專用工具來說陽春很多,不過目前算是堪用
按自己想要的樣式把任務描述欄改了顏色,後面的圖表就會自動生成一樣的👀
至於教學影片裡在進度(task description)欄位設定的下拉式選單,實際操作後是覺得可做可不做(但因為我很喜歡做選單所以還是做了<)
不過因為主任務的進度會隨著下面子項目的增加自動計算,如果算出選單裡沒有的數字就會error。我選擇的解法是…主項目就不要有選單(
要在設定欄位裡面把工作天數(working week)改掉^q^ 就沒問題了…
